烂尾项目复工,先要查清停下来的这几年,而不是急着往上盖。
2026年9月19日,重庆一家长期从事结构加固的企业受某建筑工程有限公司项目部邀请,前往某项目现场开展复工加固前期勘察。该项目为长期停工后拟复工的在建工程,本次工作围绕设计图纸与施工现场的实际状态展开交流与探讨。

按现场沟通的安排,勘察重点落在核对图纸与现场之间的差异,以及梳理复工前需要处理的病害与隐患。勘察结束后,该企业将就本次情况向邀请方商务部出具专项方案与报价,供其决策参考。双方目前尚未签订正式施工合同。
一个停工数年的项目重新启动,各方的注意力通常会先落在工期、资金和手续上,结构本身的状态则往往被默认为“还是当年那个样子”。可从工程角度看,停下来的这几年并不是静止的。
混凝土在碳化,钢筋在锈蚀,未封闭的节点在反复受潮,半成品构件承受的荷载工况与设计时存在明显差异。复工加固要回答的,正是这些问题。
一、复工勘察看什么:先量出图纸与现场之间的距离
本次现场交流的一个核心议题,是设计图纸与施工现场之间存在的问题。对在建停工项目而言,两者出现偏差几乎是常态:设计变更未必全部落地,部分区域可能存在未按图施工,隐蔽工程资料可能缺失或不完整,停工期间部分构件还可能遭受人为破坏或材料劣化。
因此复工加固的勘察不能只做“病害检查”,而要做双向核对。以图纸为基准,核对现场实际完成到什么程度;以现场为准,判断图纸是否仍然适用于继续施工。

需要核清的内容包括:结构体系与实际构件的对应关系,已完成构件的尺寸与配筋是否与图一致,施工缝与后浇带的留设位置和当前状态,以及外墙、屋面、地下室等部位是否已经形成封闭。
图纸与现场之间的偏差如果不能在设计阶段澄清,就会在执行阶段变成返工和争议。这也是加固企业参与复工项目的价值所在:既需要读懂既有结构的实际状态,也需要把判断结论转化为后续施工可以执行的方案。
二、停工留下的痕迹,大多写在结构表面

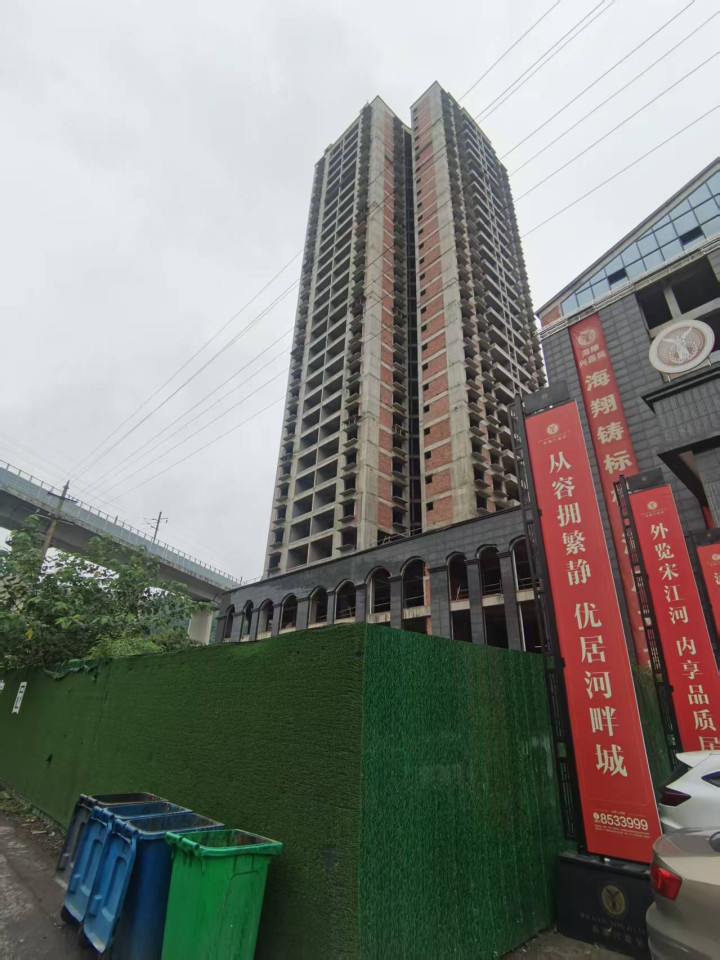

从本次勘察的现场情况看,工程主体结构已完成相当部分,但长期处于未封闭、未使用的状态。几类痕迹值得关注。

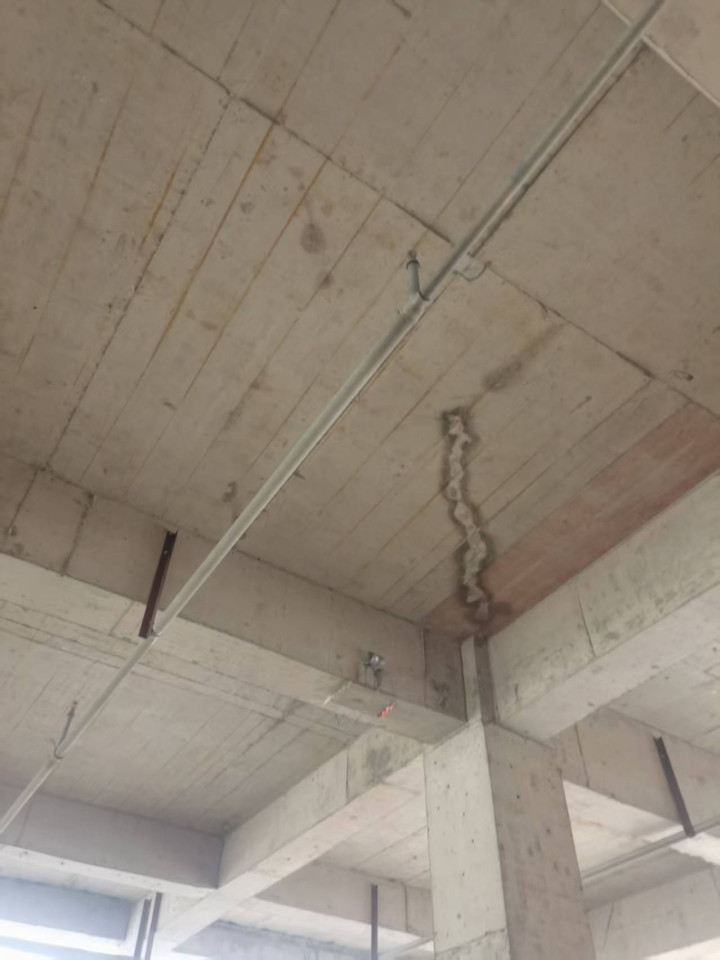

楼板底面沿板缝的渗漏与白色析出物。现场可见顶板板缝位置出现明显的渗漏痕迹,并伴有白色析出物。这类白色物质通常来自混凝土中的可溶性盐类,随水分迁移至表面后结晶析出。
它的出现至少说明两件事:水分已经长期、反复地进入板缝与板底;混凝土内部存在与外界连通的渗流通道。水分长期存在会加速钢筋锈蚀,并使混凝土碳化深度随时间增加。
梁底与板底的渗水与流痕。梁底、板底局部出现成片渗水痕迹,说明这些部位的保护层状态与抗渗能力已经弱化。对有配筋的受弯构件而言,钢筋锈蚀后的体积膨胀会进一步胀裂保护层,形成“渗水、锈蚀、开裂、更易渗水”的循环。

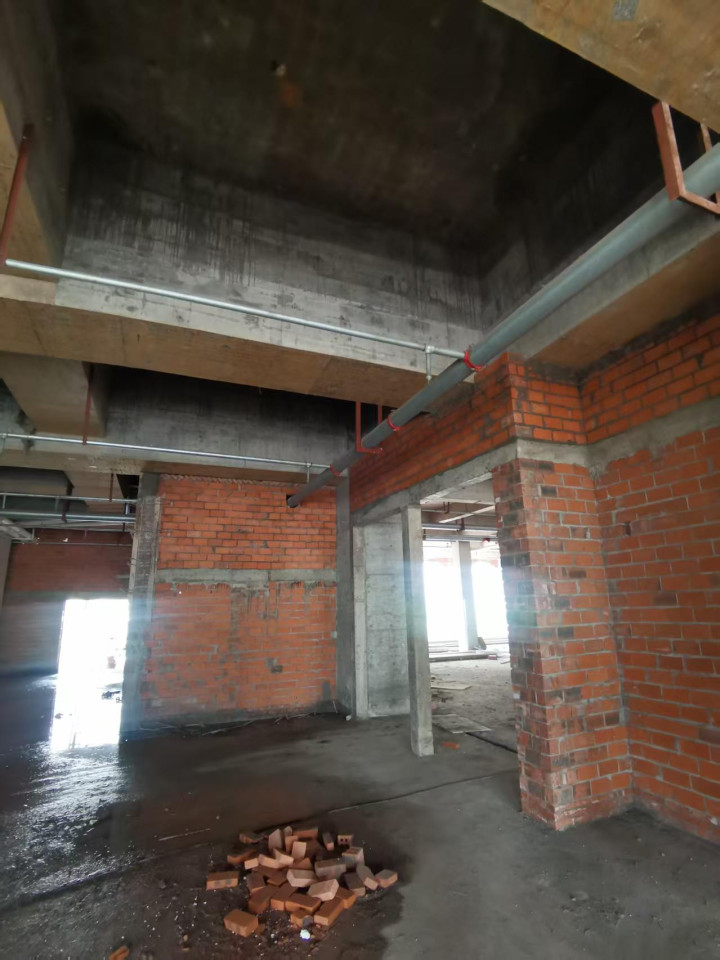

地下室与临街层砌体受潮、地面长期积水。现场可见红砖砌体墙受潮、地面存在积液,部分砌块散落。砌体长期受潮会降低强度与耐久性;若周边排水系统尚未形成或已经失效,潮气还会持续向结构内部迁移。
外露钢筋与未封闭构件。半成品状态下,部分构件的外露钢筋缺乏保护,锈蚀速率明显高于正常使用环境中的构件。

把这些现象放在一起看,可以得到一个判断:这个项目需要处理的,不只是“哪里漏了补哪里”,更要评估停工期间的耐久性损伤并加以恢复。渗漏是表象;如何判断渗漏对钢筋与混凝土的影响程度,才决定后续方案的做法与范围。
三、复工加固与常规加固的三点不同
同样是加固,复工项目与在使用中的既有建筑加固,逻辑并不一样。
结构处于“半成品”状态。在使用中的建筑加固,面对的是一个已经完成、受力体系完整的结构;复工项目面对的是部分完成、部分缺失的体系。未施工到位的构件、未封闭的楼板洞口、未施工的砌体填充墙,都会让实际受力状态偏离计算假定。
因此需要先判断“现在的结构能承担什么”,再决定“下一步能做什么”。
荷载工况与设计工况不一致。设计时的工况包含使用阶段的活荷载、填充墙自重、装修与设备荷载;停工期间这些荷载并不存在,结构实际经历的是长期低荷载、暴露于室外环境的状态。
复工后荷载要重新施加,其中的加载顺序与临时工况需要通过计算复核,避免个别构件在施工过程中先于整体受力而超限。
责任链条更长。复工涉及建设方、原设计单位、原施工单位、检测鉴定机构与新进入的加固施工方,还可能涉及复工报批与图纸审查。加固方案不能脱离原结构体系与既有图纸独立设计,也需要与各方对既有状态的认定保持一致,否则方案难以落地。
四、从复核到方案:复工加固的四个环节
环节一:资料与现场的双向复核。收集并核对原设计图纸、变更文件、施工记录与隐蔽验收资料,与现场实测情况逐项比对,形成对项目实际状态的共同认知。
环节二:结构检测与鉴定。针对停工期间可能产生的劣化开展检测,通常包括混凝土强度回弹与取芯、碳化深度、钢筋配置与锈蚀状况、裂缝与渗漏情况、构件变形与倾斜,必要时补充荷载试验。检测的价值在于把“看起来还行”变成可量化的判断依据。
环节三:加固设计。依据检测结论与复工后的使用功能需求,按现行规范完成加固设计,明确各部位的加固做法、材料指标与施工要求。需要特别考虑的是加固施工本身的临时工况:支撑、卸载、分段施工的顺序,都会影响结构在施工期间的安全性。
环节四:分批实施与验收。复工项目的加固不宜一次性全面铺开,通常先处理影响后续施工的部位与存在明显隐患的构件,随施工推进分批次验收,把风险控制在可观察、可管理的范围内。
五、这类项目对加固企业的要求
复工加固的难点,不在于某一项工艺有多复杂,而在于它要求把“检测、设计、施工”三件事连起来做:检测要能回答结构现状,设计要能对接既有图纸与复工计划,施工要能在不干扰后续工程的前提下完成。
三件事一旦分离,往往出现的情况是检测报告写得很完整、设计图却落不了地,或者方案在现场与施工顺序打架。
长期从事结构加固的企业,在此前二十余年的工程实践中,从大型结构拆除改造到既有建筑维修补强积累的经验,正对应这类需求:一是对在役与半成品结构真实状态的判断能力,二是把判断结论转化为可执行方案的作业模式。
进展与判断
据本次交流结果,双方将就复工加固的技术方案与实施安排继续对接。本次勘察结束后,该企业将依据现场情况与图纸资料,向邀请方商务部提交专项方案与报价。
从行业层面看,近年在建项目的复工与续建正在增多。这类项目往往在结构、资料、责任三个维度上同时存在遗留问题,对加固企业的要求也因此更偏向综合判断,单一工艺已不构成门槛。
对建设方而言,复工前把结构状态查清楚,看起来增加了一道工序,实际是在为后续的工期与成本排雷:结构隐患如果在复工推进到中途才暴露,处理代价远高于开工前。
本文案例信息由特辰加固提供,属企业公开信息,不构成对施工效果的评价或承诺。
